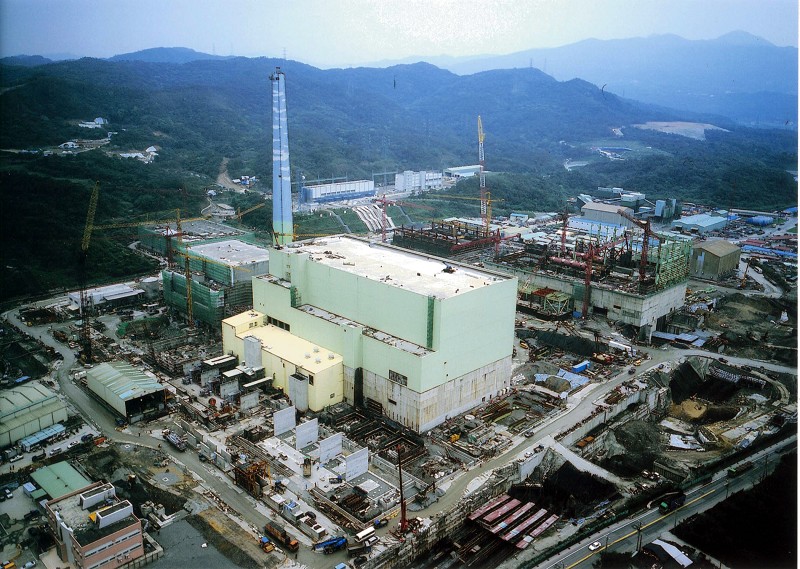

執政黨已宣布核四一號機安檢封存,二號機停工的政策方針,對於核四如何封存以及是否改成其他方式發電與後續用電規劃,由於經濟部相關單位均尚未能提出詳細說明,僅初估封存一機組每年約需20億元,因此立法院經濟委員會今日要求經濟部與台電需於1個月內提出核四改建計畫報告,而台電也同意6月底前提出封存計畫與費用以及後續用電規劃方案。
執政黨宣布核四封存停工政策之後,原以核四僅停工並非停建,未涉重大政策改變,因此政院不必向立院進行專案報告抗拒赴立院報告,然在民進黨以阻擋江揆赴院會進行施政報告杯葛抗議後,朝野協商以在野黨「核四公投特別條例草案」付委換取由經濟部等相關單位於委員會進行核四專案報告方式取得共識。
由於核四議題牽涉單位眾多,今日包括衛生暨環境委員會、外交與國防委員會、經濟委員會均同步召開與核四相關議題專案報告。經濟委員會召開「核四廠1號機不施工、2號機全部停工所涉原興建計畫之調整、現行預算之修正及法規之適用等」,討論著重在核四停工之後相關機組後續處理方案、替代用電與封存費用討論。
核四多年來已投入經費高達3000億元左右,對於封存還要耗費多少納稅人血汗錢,經濟部長張家祝表示,封存費用需由封存工作項目來估算,必須待封存計畫出爐才能得知。他表示,根據國外經驗,初估每部機組每年包括人力等相關成本,大約需花費1、20億元,「花費並不會太高」。
張家祝指出,目前封存計畫已經交由台電擬定,再交給原能會審查。而原能會主委蔡春鴻也強調,台電必須在封存前30日提送封存計畫,經審查後才能進行封存。
至於核四廠是否另做他用?甚至有立委提出參考過去有其他國家核電廠改建為天然氣或燃煤發電的案例,張家祝表示,之前評估若現址改建為天然氣廠,會有土地需撤銷並重新徵收及現有設備改為天然氣廠利用率偏低等2個問題,因此改建為其他發電方式之發電廠並不符合經濟效益,也不可行,但立委仍要求,核四是否改建為火力發電或汽電共生規劃進行報告。
台電董事長黃重球也當場承諾,將會儘速估算核四封存5年、10年、15年費用及若核四不商轉的新替代能源方案,並於6月底前提出,並送立法院經濟委員會。
此外,原能會主委蔡春鴻也透露,核四興建工程因經歷多次延宕,台電過去曾依法提出2次建廠執照展延申請,去年12月又提出第3次展延申請,目前仍待審查。屆時將待台電提出封存計畫後,與建廠執照展延申請併案審查,同時封存期間將針對核四廠一號機、二號機各項作業執行必要管制,確保核四封存期間各項作業能符合核安與品質要求。
